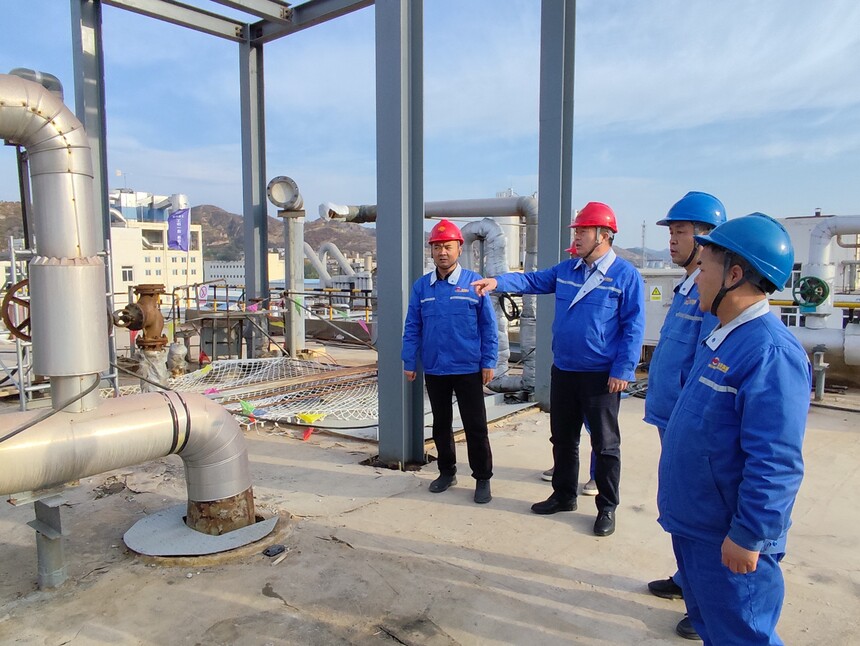

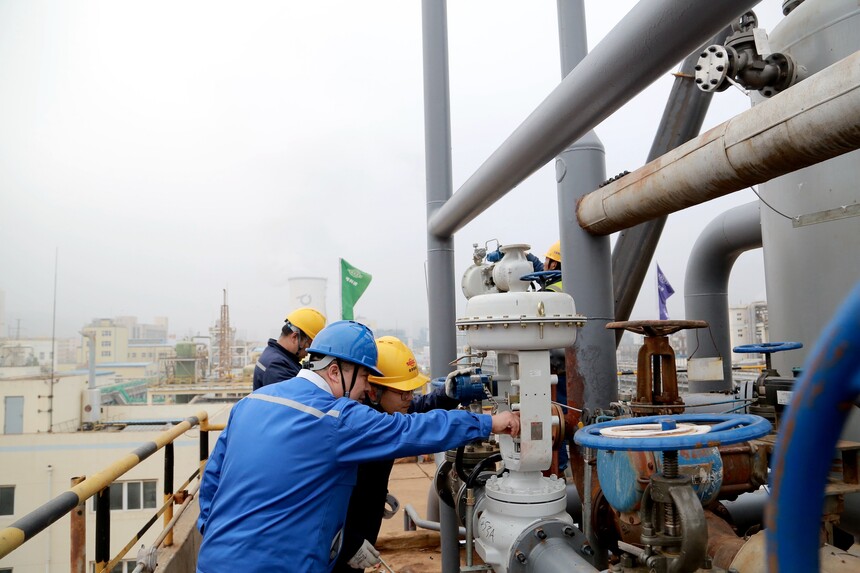

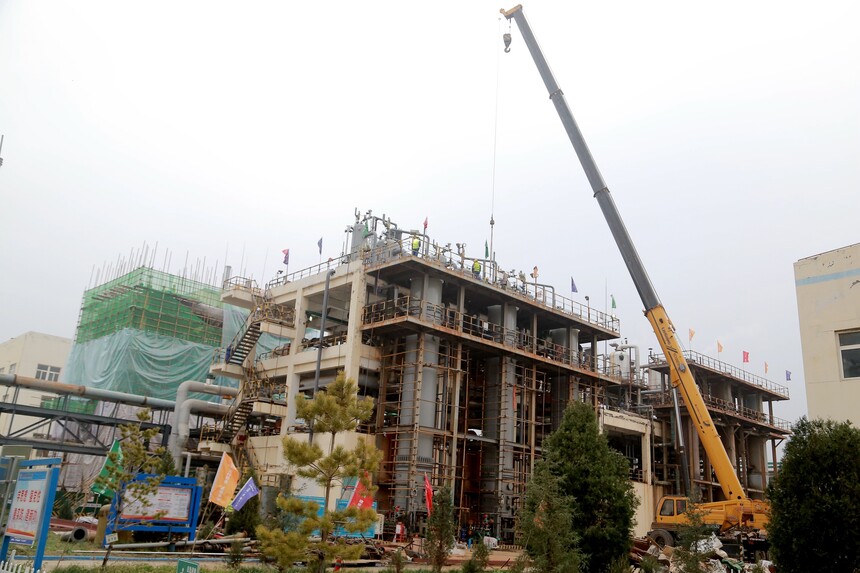

抢抓施工进度 公司就地改造项目全线发力时间:2024-11-23 初冬时节,米脂气温已经逼近零度,就地改造项目建设“热”度不减,施工现场机身隆响连轴转,车辆穿梭运力忙,工人繁忙干劲足,一派火热景象。 科学规划,统筹管理。就地改造项目作为公司头等大事,关系公司未来生存与发展。面对当前工期紧、任务重、施工作业安全风险与现有装置安全生产风险共存的现状,公司领导班子多次带队深入项目现场检查指导工作,提出具体要求和指导性建议。公司开展职能部门点对点包片检查工作,进一步压紧压实工作责任,细化工作措施,以便及时协调解决施工过程的瓶颈问题,消除施工现场安全隐患,纠正施工过程“三违”,形成上下联动、齐抓共管、协同推进的工作格局。 加强监管,兼顾质量。由于就地改造项目子项多且施工现场分散,涉及土建施工、安装施工等多专业交叉作业,同时兼顾一线生产装置的安全生产,安全风险无处不在,安全管理显得尤为重要。公司针对外来施工单位进行专项安全教育培训,及时通报施工过程安全问题,严格规范票证办理,不断强化安全意识。施工现场安排专人全程监护,安监部、项目组等不定时巡查项目现场安全情况,确保施工过程安全可控。11月以来,气温骤降,施工难度增加,公司要求施工单位提前编制冬季施工方案,并对照冬施方案逐项落实措施,确保质量的同时进一步缩短工期,保障项目安全、质量、进度齐步推进;同时要求各分厂做好停运设备防冻措施,确保改造完成后一次性开车成功,为就地改造项目圆满完成与公司生产经营安全稳定高效运行提供坚实保障。 紧盯目标,抢抓进度。各项目组紧盯时间节点,合理安排人员与任务,生产与改造“两手抓”。截至目前,就地改造项目土建工程施工逐步开始交安,安装工程已全面展开。其中,氯化氢合成装置升级改造项目二线3台副产中压蒸汽氯化氢合成炉施工已完成,调试工作正在进行,开车在即;乙炔清净工艺再造项目土建施工进入收尾阶段,设备材料均已到货,安装施工正在加紧进行;信息化、智能化工厂建设项目中5个子项目基本实施完成,进入试运行阶段,其余项目也正按照任务分解清单稳步推进。 就地改造项目现已进入关键冲刺阶段,接下来公司上下将凝心聚力,鼓足干劲,克服天气挑战,全力以赴抢工期、赶进度,在确保现有装置安全生产和项目安全施工的前提下,按期完成改造任务。 |
