烧碱分厂:精谋细作筑根基 攻坚克难迎大修时间:2026-04-29 为坚决打赢公司年度扭亏攻坚战,高质量完成2026年装置大检修任务,烧碱分厂严格遵照公司整体部署,秉持“七分准备、三分检修”的理念,提前统筹、精准部署,全面启动检修前期各项筹备工作,以万全准备蓄势待发,全力保障大检修安全、高效、有序推进。 物资本位,精准管控筑牢保障防线

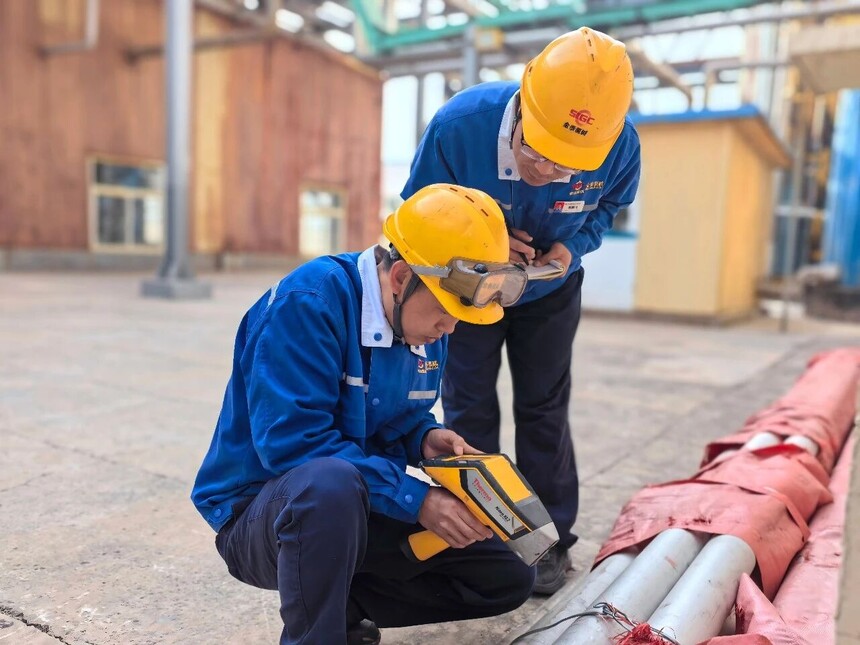

检修物资是大检修的“粮草弹药”,针对其品类杂、数量大、供货周期差异大的特点,分厂早在四月上旬即全面进入“备战攻坚”状态。分厂坚持源头管控,全面梳理大修、安措、技改等各类需求,逐项核实现有储备,重点紧盯长周期、关键物资的采购进度。主动对接采供部门及供应商,针对订货周期长、工艺复杂、材质特殊的核心物料,专项制定任务清单与推进时间表,明确责任人、细化时间节点,实行全流程跟踪督办,确保物资供应不断链。同时,严格执行“先验收、后入库、再领用”全流程规范管理,专业技术人员对照标准,依据到货清单与检修计划,逐项核验、签字确认,对验收问题第一时间闭环处理,从严把好物资质量关,确保每一件物料性能达标、资质合规。 细化分工,压实责任凝聚攻坚合力
分厂深度拆解本次大检修核心项目,涵盖二线32%碱、转卤及一线浓硫酸等总计超600米管线更换,一二线电解槽检修等12大类重点项目。分厂多次召开专题推进会,推行区域班组包片负责制,科学划分作业区域,优化流程排布,组建5个专项任务小组,明确组长与责任人,全员深入现场核对细节、排定时序。通过层层分解任务、逐级压实责任,有效规避交叉作业风险,确保检修管理无漏洞、责任无盲区。 靠前攻坚,前置作业化解检修压力 分厂坚持能早则早、能快则快原则,科学谋划前置检修作业,有效抢回检修工期。截至目前,三套液碱蒸发工序11台板式换热器清换、5台蒸发器检修、10台远传液位计校验,两套盐水工序槽罐清淤,电解工序6台树脂塔衬胶检查与分布器更换,以及近百台压力表校验、各类管道预制加工等15项前置项目已全部完工,有力缓解了集中检修期的作业压力,优化了工期排布,为实现大检修“零事故、零返修、高效率、一次开车成功”的目标赢得了主动。 下一步,烧碱分厂将把大检修作为检验队伍战斗力、管理水平与创新能力的主战场,以饱满热情与坚定信念,全力冲刺检修目标,确保圆满完成年度检修任务,为公司扭亏为盈与高质量可持续发展筑牢坚实屏障。 |
